ЖК Рябиновый сад и ЖК Янинский каскад — еженедельный отчет

08.04.2022 Новости

ЖК Рябиновый сад

Участок 135

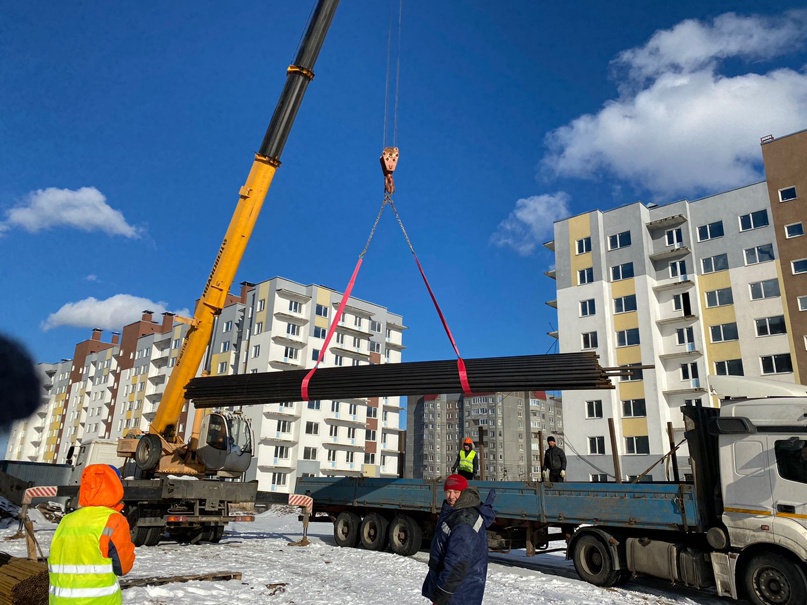

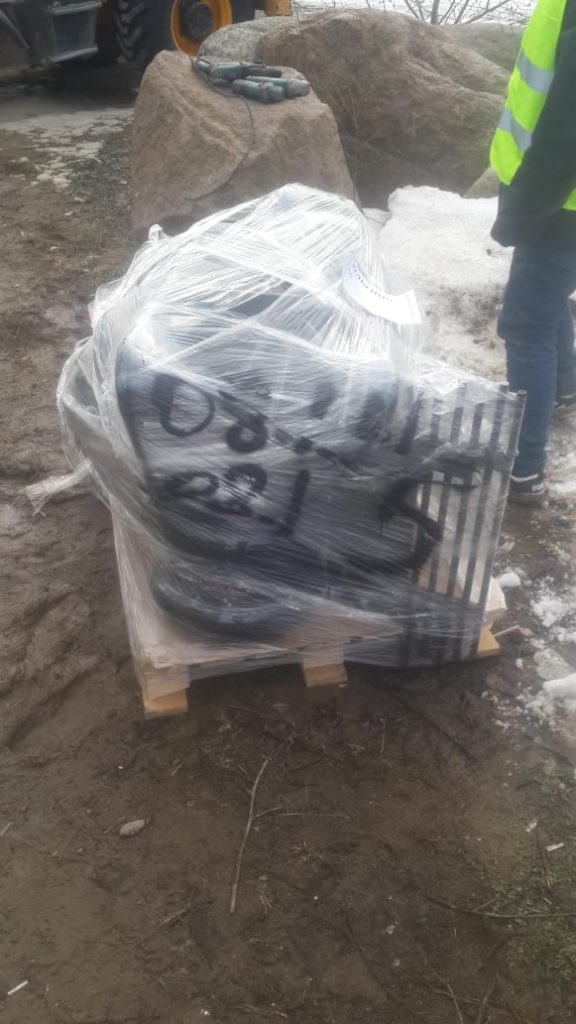

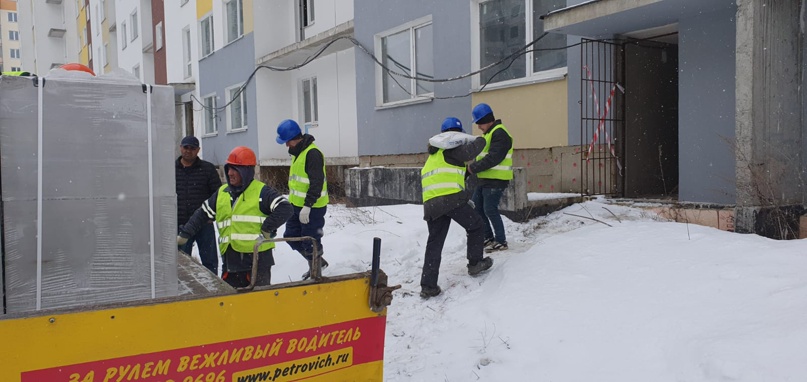

На этой неделе на объекте продолжался завоз материалов, — доставлены трубы для сантехнических и водопроводных систем, для системы отопления. Привезли пазогребневые блоки для перегородок. Также на строительную площадку доставлены расходные материалы для проведения электротехнических работ.

На этой неделе на площадке производятся следующие работы: кладка перегородок, завершены работы по устройству проходных отверстий для инженерных систем. В понедельник начнется установка труб, монтаж инженерных систем.

На этой неделе на площадке работал 31 человек +5 ИТР

С понедельника добавляется еще 12 человек на кладку перегородок и со вторника 12 апреля еще выйдет 10 рабочих на кладочные работы и выполнение работ по инженерным сетям, также добавится 2 человека ИТР.

Договор на изготовление оконных конструкций заключен, готовность и доставка готовых оконных конструкций ожидается 18 апреля.

18 апреля выйдут рабочие на монтаж оконных конструкций.

1 видео камера установлена, будет подключена в начале недели.

Остальные заработают до конца апреля.

104 участок — подготовительный период до 21.04.2022 года.

Закуплены материалы для общестроительных работ, продолжаются работы по демонтажу и вывоз мусора.

Работает 12 человек +2 ИТР.

На следующей неделе с 11.04.2022 добавится еще 7 человек.

Заключены договоры на поставку материалов для общестроительных работ (строительных смесей, клей и пр.) и поставку инструментов.

Восстанавливаются железобетонные конструкции (защитный слой армирования), продолжается устройство временного электроснабжения, установка электрощитов малой механизации.

На следующей неделе продолжатся все вышеперечисленные работы и подготовка к замене отбракованных оконных конструкций. Подготовка к демонтажу отбракованного кровельного покрытия (которое по результатам обследования признано неработоспособным)

ЖК Янинский каскад

12 кольцевая

В соответствии с графиком работ на объекте до 04.05.2022 подготовительный период.

Продолжается расчистка территории, ведется водоотведение, откачка воды из подвала. Устанавливаются временные переходы по площадке, готовятся подсобные помещения для хранения материалов и инструментов, устанавливаются временные двери.

На объекте работают 8 рабочих и 2 ИТР.

На следующей неделе будет продолжаться откачка воды, осмотр конструкций, подготовка к демонтажу отбракованных внутренних инженерных систем, устройство временного электроснабжения, устройство бытового городка — бытовки заказаны, приедут на следующей неделе.

На следующей неделе на объекте добавится еще 4 человека.

Установлена 1 видео камера, заработает в начале следующей недели.
